פטור מהיתר לממ"ד: מי זכאי, מה התנאים ועד מתי הוא בתוקף
אחראי תוכן: דוד כהן, בעלים ומנכ"ל אייפורם ביצוע. עודכן: 08.11.2026
פטור מהיתר לממ"ד מאפשר, כל עוד הוראת השעה בתוקף, לבנות מרחב מוגן דירתי בלי היתר בנייה מהוועדה המקומית, על בסיס אישור פיקוד העורף ודיווח לוועדה אחרי הביצוע. כשהתנאים לא מתקיימים, התוספת מתבצעת במסלול היתר בנייה. אייפורם ביצוע בונה ממ"דים במערכת iForm, שבוצעו בה מעל 300 פרויקטים בכל הארץ, ומלווה את מסלול הרישוי שחל על הבית.
מי זכאי לפטור מהיתר לממ"ד
הפטור חל על יחידת דיור שאין בה ממ"ד, כשהיא צמודת קרקע או נמצאת במבנה של עד שתי קומות מעל פני הקרקע. אייפורם ביצוע בונה ממ"דים במערכת iForm במסלול שחל על הבית. יחידה צמודת קרקע היא יחידה שאין מעליה או מתחתיה יחידת דיור נוספת. הפטור חל על מרחב מוגן דירתי, לשימוש בעל הדירה, ולא על מרחב מוגן קומתי.
מסלול הרישוי חל על כל מרחב מוגן דירתי, בין אם הוא ממ"ד יביל ובין אם הוא ממ"ד בטון יצוק באתר.
מה הפטור נותן, ומה הוא לא נותן
הפטור מחליף את היתר הבנייה מהוועדה המקומית. הוא לא מחליף את אישור פיקוד העורף ולא את העמידה בתקן. אייפורם ביצוע בונה ממ"דים במערכת iForm במסלול שחל על הבית.
במסלול הפטור נדרש אישור פיקוד העורף ודיווח לוועדה אחרי הביצוע. לא נדרש אישור רשות מקרקעי ישראל, והפטור כולל פטור מהיטל השבחה בשטח מזערי. הממ"ד חייב להיות תקני גם במסלול הפטור. כלומר, ממ"ד ללא היתר בנייה מהוועדה אינו ממ"ד ללא אישור: אישור פיקוד העורף נדרש תמיד.
מידע כללי, לא ייעוץ משפטי.
מידות המינימום של ממ"ד במסלול הפטור
שטח הממ"ד הוא 9 מ"ר לפחות, לא כולל הקירות, ונפחו 22.5 מ"ק לפחות. אם התנאים ההנדסיים לא מאפשרים זאת, פיקוד העורף עשוי לאשר ממ"ד קטן יותר: שטח של 5 מ"ר לפחות ונפח של 12.5 מ"ק לפחות. אייפורם ביצוע בונה ממ"דים במערכת iForm במסלול שחל על הבית.
כמה זמן לוקח אישור פיקוד העורף

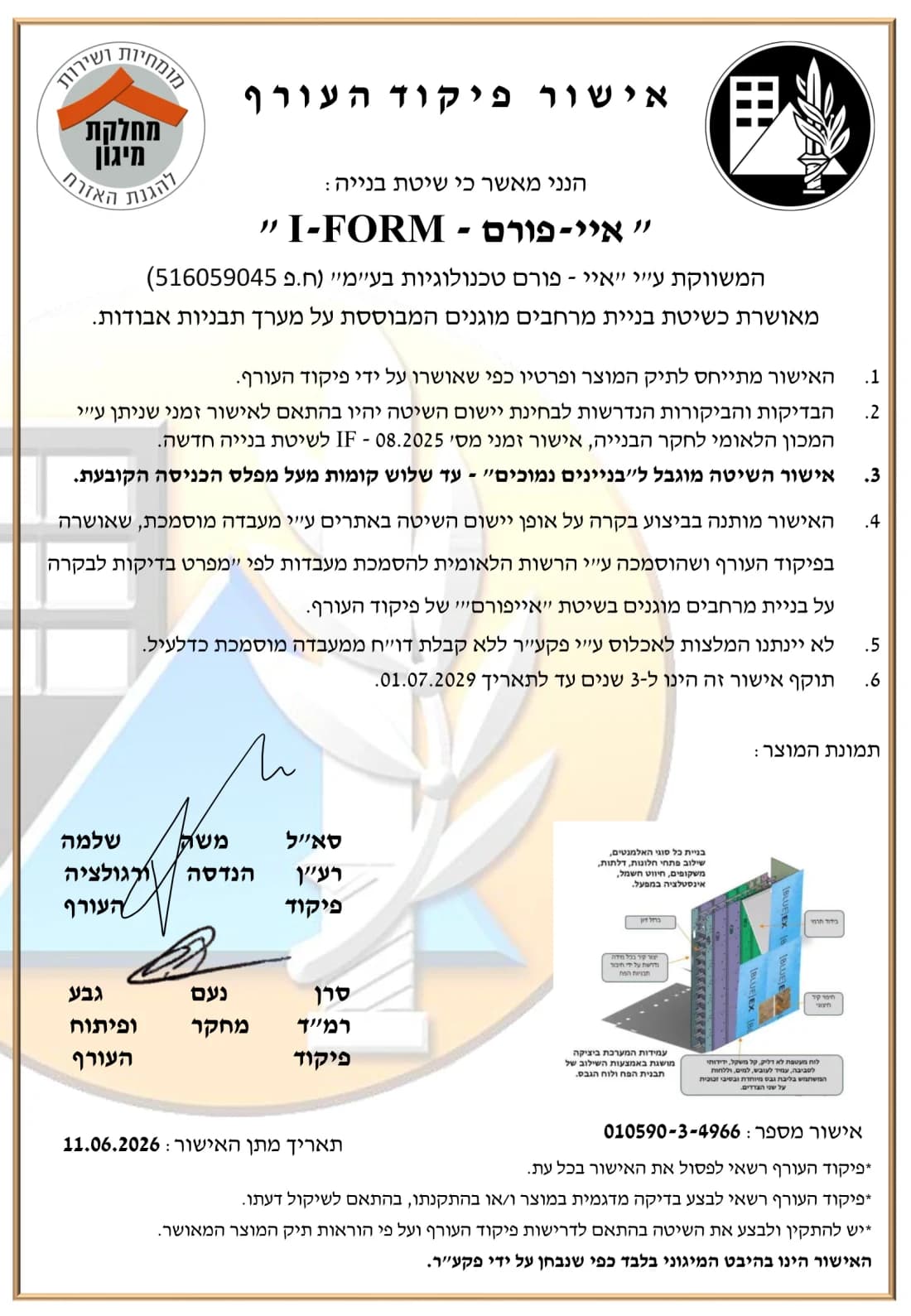

נכון ל-2026, וכל עוד הוראת השעה בתוקף, אישור פיקוד העורף במסלול הפטור יכול להתקבל בתוך 14 יום. אייפורם ביצוע בונה ממ"דים במערכת iForm במסלול שחל על הבית.

ממ"ד בבית משותף: הסכמת השכנים
בבניין משותף נדרשת הסכמת השכנים לפי דיני המקרקעין, גם כשיש אישור פיקוד העורף. ללא הסכמת שכנים אי אפשר לבצע. אייפורם ביצוע בונה ממ"דים במערכת iForm במסלול שחל על הבית.
מידע כללי, לא ייעוץ משפטי.
עד מתי הפטור בתוקף
סטטוס הוראת השעה, נבדק ב-25.10.2026: הוראת השעה לפטור מהיתר לממ"ד נקבעה לתקופה מוגבלת שהחלה ב-26.10.2023. נכון למועד הבדיקה לא איתרנו פרסום רשמי של הארכה. תוספת ממ"ד שלא הוגשה במסלול הפטור בתוך התקופה מתבצעת במסלול היתר בנייה מול הוועדה המקומית, ואנחנו מלווים גם מסלול זה. המצב העדכני מתפרסם באתר מינהל התכנון: הוספת מרחב מוגן.
אייפורם ביצוע בונה ממ"דים במערכת iForm במסלול שחל על הבית. הסבר נוסף: כל זכות: מסלול מהיר לבניית ממ"ד (פטור מהיתר בנייה).
מה עושים כשאין פטור: מסלול היתר בנייה
כשהמבנה או המגרש לא עומדים בתנאי הפטור, תוספת הממ"ד מתבצעת במסלול היתר בנייה מול הוועדה המקומית. אייפורם ביצוע בונה ממ"דים במערכת iForm במסלול שחל על הבית.תוספת ממ"ד לבית קיים מוסברת בעמוד תוספת ממ"ד, ועל תהליך הוצאת ההיתר אפשר לקרוא בעמוד שירותי הרישוי והתכנון.
בכל מסלול רישוי, עם פטור או עם היתר, הממ"ד במערכת iForm נבנה באותו אופן: האלמנטים מיוצרים במפעל עם בידוד, צנרת וחשמל מובנים, מורכבים במקום, והבטון התקני נוצק באתר. פירוט על ממ"ד מוכן מבטון לבית פרטי ועל מה שקובע את העלות בעמוד כמה עולה ממ"ד.
איך אייפורם ביצוע מלווה את הרישוי
אייפורם ביצוע מעסיקה עורך בקשה מוסמך, אדריכלים ומהנדסים, ומוציאה היתרי בנייה מקצה לקצה.
שלבי בניית ממ"ד פרטני, לפי מדריך הבנייה 2026:
- תכנון: אדריכל או מהנדס מבנים מתכננים. תוכנית אדריכלית, תוכנית קונסטרוקציה ופרטי ריתום.
- אישור פיקוד העורף: הגשה במערכת המקוונת.
- הסכמת שכנים, בבית משותף.
- ביסוס: קידוחי ביסוס אם נדרש, ויציקת רצפה.
- הקמת השלד: טפסנות, ברזל ויציקת קירות ותקרה. לפני היציקה מותקנים שרוולים למזגן, לחשמל ולתקשורת.
- אשפרה: הרטבה יומיומית.
- גמר ומערכות: טיח, ריצוף, דלת תקנית, חלון תקני ומערכת סינון.
- אישור סופי: בדיקת חוזק בטונים, אטימות, ציפויים, מסגרות ומערכת סינון, ואישור פיקוד העורף.

עוד על הפרויקט בעמוד בני ציון, על בניית ממ"ד במדריך בניית ממ"ד, המדריך המלא, ועל גורמי העלות בעמוד מחיר ממ"ד.
שאלות ותשובות
מה ההבדל בין פטור מהיתר להיתר בנייה?
פטור מהיתר מחליף את היתר הבנייה מהוועדה המקומית, ודורש אישור פיקוד העורף ודיווח לוועדה אחרי הביצוע. כשהתנאים לא מתקיימים, התוספת מתבצעת במסלול היתר בנייה מול הוועדה המקומית.
עד מתי הפטור בתוקף?
הוראת השעה נקבעה לתקופה מוגבלת שהחלה ב-26.10.2023. תוקפה העדכני, וכל הארכה שלה, מתפרסמים באתר מינהל התכנון, והמצב מופיע גם במקטע "עד מתי הפטור בתוקף" בעמוד הזה.
מה קורה כשהוראת השעה מסתיימת?
תוספת ממ"ד שלא הוגשה במסלול הפטור בתוך התקופה מתבצעת במסלול היתר בנייה מול הוועדה המקומית, ואייפורם ביצוע מלווה גם מסלול זה. נכון ל-25.10.2026 לא איתרנו פרסום רשמי של הארכה; המצב העדכני מתפרסם באתר מינהל התכנון.
האם אתם מטפלים בכל הבירוקרטיה?
אייפורם ביצוע מלווה את הלקוח בכל שלבי הרישוי, במסלול שחל על הבית: פטור מהיתר כשהוראת השעה בתוקף, או היתר בנייה.
רוצים לבדוק איזה מסלול רישוי חל על הבית?
אייפורם ביצוע בונה ממ"דים במערכת iForm. ציון דהן, מפתח מערכת iForm, בעל פטנט רשום מס' 237036, שותף להכנת התקן הישראלי ת"י 5075 (2021), כ-30 שנות ניסיון בבנייה.
